近日,随着最后一台崭新高压柜调试完毕、移动电源车平稳驶离随州市随园嘉墅小区,这场历时16小时的攻坚战役圆满收官。14台新高压柜一次送电成功,1600余户居民用电全程未受影响,国网随州供电公司高新区供电中心用精细化服务与硬核技术,将民生工程的“电力温度”送到了群众心坎上。

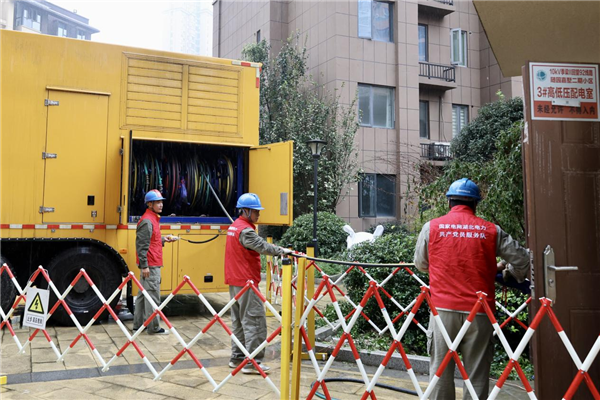

施工现场
随园嘉墅作为随州城区入住率较高的成熟社区,其一期、二期配电室是保障居民用电的“关键枢纽”。自2015年小区建成投用以来,随着空调、充电桩等大功率用电设备普及,居民用电负荷逐年攀升。今年迎峰度夏期间,配电室高压柜因长期高负荷运行,陆续出现柜体锈蚀、接线端子老化、保护装置灵敏度下降等问题,不仅影响供电稳定性,更埋下安全隐患。

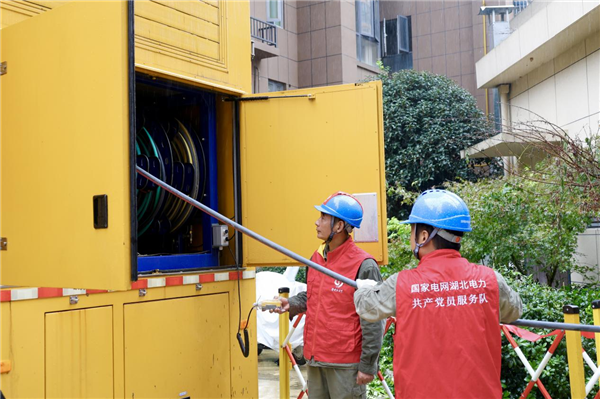

电力人员现场作业
国网随州供电公司高新区供电中心将此次改造列为“我为群众办实事”重点项目,领导班子牵头成立专项工作组,先后5次深入小区现场勘测,层层压实各方责任,创新采用“兵团大作战”模式,统筹调配配网不停电作业班、开发区供电服务站等3支专业队伍,共集结23名骨干成员组成突击小队,最终敲定“移动电源车临时供电+凌晨错峰施工”方案,通过2台1000千瓦中压发电车和1台400千瓦低压发电车搭建临时供电通道,将负荷转供、二次供水、居民电梯保供等核心工序安排在凌晨4点至6点居民用电低谷期,最大限度减少干扰。
“发电车提前接好了,我在家里看了一下午的电视节目,要不是看见电力工人在小区里忙碌,我完全不知道在搞改造!”家住随园嘉墅小区7栋的居民李女士的感受,正是此次攻坚战役“零感知”的生动写照。
此次改造从凌晨4时持续到晚间20时,作业人员更换了14台高压柜绝缘子、套管等设备,组装了1台自动化终端设备和1台直流电源系统。
新设备的投运,不仅解决了随园嘉墅小区的供电短板,更形成了“小区电力升级”的随州经验——通过“前期精准勘测+错峰施工+不停电作业”组合拳,实现民生工程“便民不扰民”。国网随州供电公司高新区供电中心以实际行动践行“人民电业为人民”的服务宗旨,为随州建设宜居城市筑牢电力根基。(文/图 蒋林颖)
1、“国际在线”由中国国际广播电台主办。经中国国际广播电台授权,国广国际在线网络(北京)有限公司独家负责“国际在线”网站的市场经营。
2、凡本网注明“来源:国际在线”的所有信息内容,未经书面授权,任何单位及个人不得转载、摘编、复制或利用其他方式使用。
3、“国际在线”自有版权信息(包括但不限于“国际在线专稿”、“国际在线消息”、“国际在线XX消息”“国际在线报道”“国际在线XX报道”等信息内容,但明确标注为第三方版权的内容除外)均由国广国际在线网络(北京)有限公司统一管理和销售。
已取得国广国际在线网络(北京)有限公司使用授权的被授权人,应严格在授权范围内使用,不得超范围使用,使用时应注明“来源:国际在线”。违反上述声明者,本网将追究其相关法律责任。
任何未与国广国际在线网络(北京)有限公司签订相关协议或未取得授权书的公司、媒体、网站和个人均无权销售、使用“国际在线”网站的自有版权信息产品。否则,国广国际在线网络(北京)有限公司将采取法律手段维护合法权益,因此产生的损失及为此所花费的全部费用(包括但不限于律师费、诉讼费、差旅费、公证费等)全部由侵权方承担。
4、凡本网注明“来源:XXX(非国际在线)”的作品,均转载自其它媒体,转载目的在于传递更多信息,丰富网络文化,此类稿件并不代表本网赞同其观点和对其真实性负责。
5、如因作品内容、版权和其他问题需要与本网联系的,请在该事由发生之日起30日内进行。
