三峡升船机2026年计划性停航检修正式启动
2026-08-20 13:16:45来源:中央广电总台国际在线编辑:高钰姗责编:魏寒冰

  8月18日8时,随着最后一扇挡水叠梁门缓缓落下,三峡升船机2026年计划性停航检修正式启动。这是三峡升船机投运以来开展的第六次计划性停航检修,由中国三峡集团流域管理中心组织实施,计划工期42天,近500名专业技术人员参与检修。

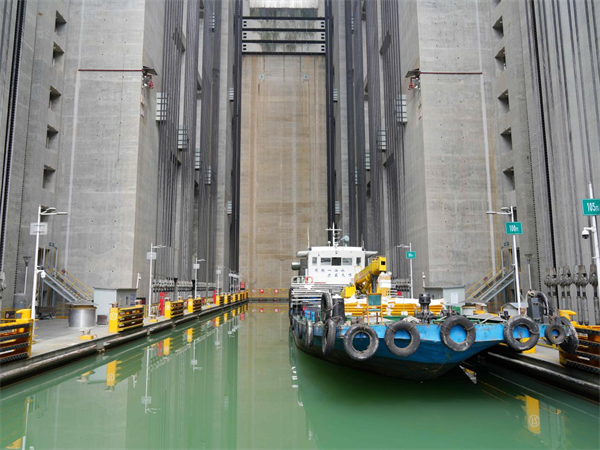

三峡升船机承船厢内浮吊船辅助检修施工 摄影 毛翔春

  此次检修作业划分为金属结构、液压系统、电气系统、消防设施、常规设备检查、调试及试验、水工设施及其他配套检修七大类,涵盖68项具体检修任务,将对设备设施进行深度保养、消除运行损耗缺陷,进一步夯实设备运行的可靠性与安全性。本次检修将首次完成128套滑轮组轴承专项检修与工况全面评估,首次实施厢头液压系统整体拆解检修,实现设备维保全域提质升级。

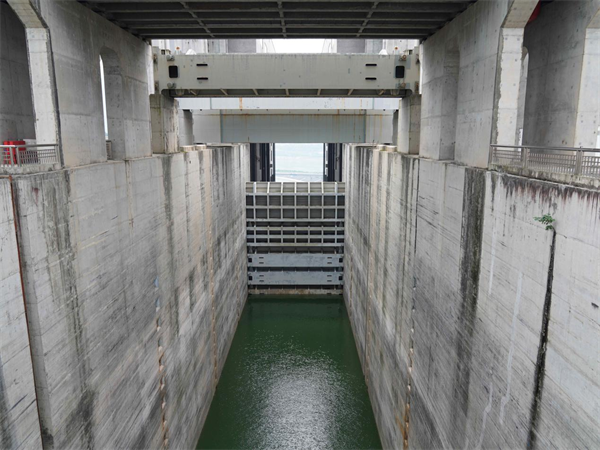

落放上闸首检修叠梁门 摄影 毛翔春

  平衡重系统检修是本次检修的重难点任务。检修团队将对128套滑轮轴承实施端盖改造、清洗、精密检测及延寿。滑轮与滑轮间隔仅0.48米,排布密集紧凑,施工作业空间受限、施工难度大。针对一系列技术瓶颈与施工难题,检修团队创新工艺、优化方案、自研工装,计划创新采用滑轮原位顶升施工方案,规避整体移位风险,大幅提升作业安全性;并结合现场实际工况,自主研制轴承内圈调整等多套专用工装设备,破解狭小空间作业难题,保障各环节检修工序高标准、高质量有序推进。

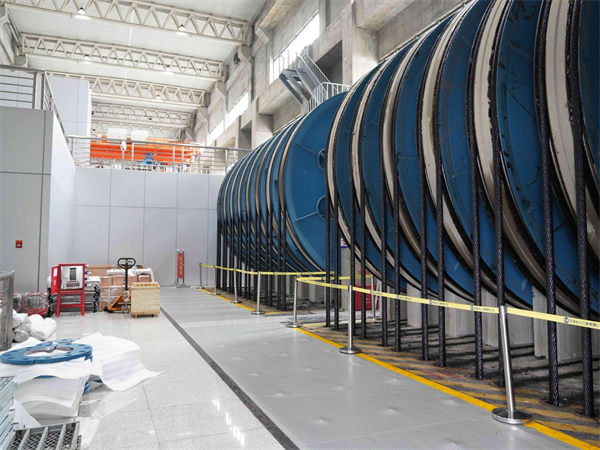

滑轮轴承承压面调整准备工作 摄影 毛翔春

  数据显示,通航近十年来,三峡升船机累计通过船舶3.6万余艘次、货物2200万余吨、旅客265万余人次,充分发挥快速过坝通道作用。

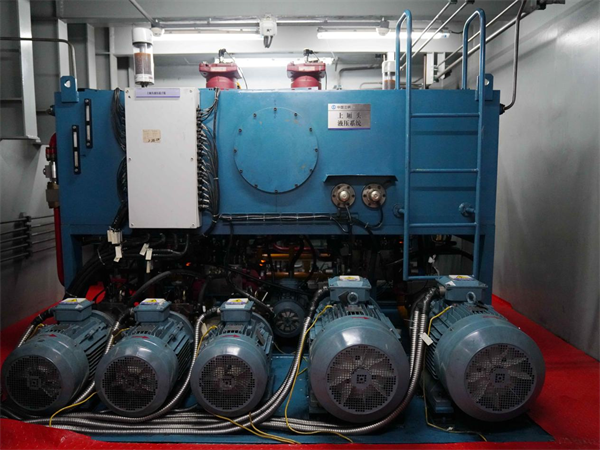

准备检修的上厢头液压系统 摄影 毛翔春

  此次检修计划于9月29日上午8时正式结束、恢复通航。检修期间,符合三峡升船机通航技术要求的船舶,将安排通过三峡双线五级船闸。(文 吕彩红 杨化)

国际在线版权与信息产品内容销售的声明

1、“国际在线”由中国国际广播电台主办。经中国国际广播电台授权,国广国际在线网络(北京)有限公司独家负责“国际在线”网站的市场经营。

2、凡本网注明“来源:国际在线”的所有信息内容,未经书面授权,任何单位及个人不得转载、摘编、复制或利用其他方式使用。

3、“国际在线”自有版权信息(包括但不限于“国际在线专稿”、“国际在线消息”、“国际在线XX消息”“国际在线报道”“国际在线XX报道”等信息内容,但明确标注为第三方版权的内容除外)均由国广国际在线网络(北京)有限公司统一管理和销售。

已取得国广国际在线网络(北京)有限公司使用授权的被授权人,应严格在授权范围内使用,不得超范围使用,使用时应注明“来源:国际在线”。违反上述声明者,本网将追究其相关法律责任。

任何未与国广国际在线网络(北京)有限公司签订相关协议或未取得授权书的公司、媒体、网站和个人均无权销售、使用“国际在线”网站的自有版权信息产品。否则,国广国际在线网络(北京)有限公司将采取法律手段维护合法权益,因此产生的损失及为此所花费的全部费用(包括但不限于律师费、诉讼费、差旅费、公证费等)全部由侵权方承担。

4、凡本网注明“来源:XXX(非国际在线)”的作品,均转载自其它媒体,转载目的在于传递更多信息,丰富网络文化,此类稿件并不代表本网赞同其观点和对其真实性负责。

5、如因作品内容、版权和其他问题需要与本网联系的,请在该事由发生之日起30日内进行。
