4月14日,随着单元一送电指令精准执行完毕,国网湖北直流公司±420千伏施州换流站2026年度检修工作与子模块转折晶闸管改造圆满收官。

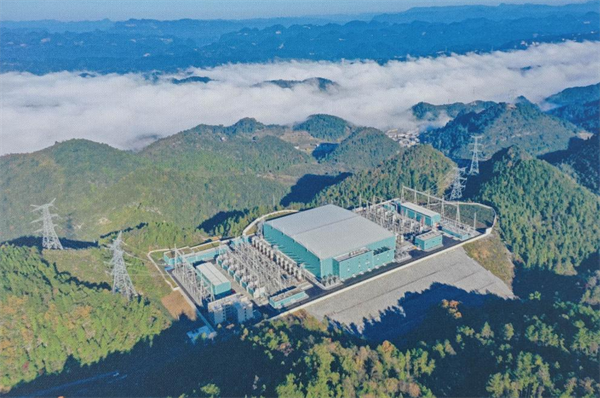

施州换流站全景图 摄影 廖露
±420千伏施州换流站是渝鄂背靠背直流联网工程南通道核心换流站,2019年投运,是连接西南与华中电网的关键通道。投运至今,该站直流系统累计输送电量483亿千瓦时,为渝鄂两地的电力可靠供应筑牢了坚实后盾。
本次单元一子模块转折晶闸管改造作为“先行”项目,2月28日启动,历经45天,完成12个桥臂、36座阀塔共6480只子模块改造,消除旁路开关拒动导致的闭锁风险。4月6日启动年度大修,8天内完成18项例行检修、10项差异性检修、11项针对性检修、7项技改大修、22项消缺、6项隐患治理及7项技术监督,全面提升设备健康水平。

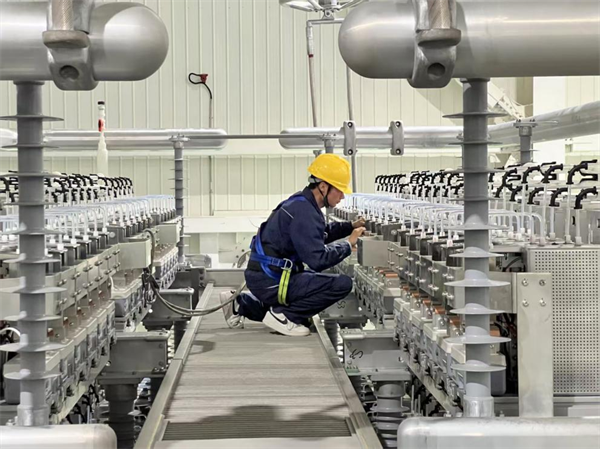

运维人员在阀塔验收子模块技改工艺 摄影 廖露
“在年度检修开工前,直流单元二都在运行,大家在保障改造进度和质量的同时,要守好单元二安全运行防线。”在改造启动会上施州换流站站长雷昳强调。在单元一技改、单元二运行期间,为应对单元运行带来的系统风险,站内制定了详细的应急预案,组织运维人员每天两次对单元二进行特巡,并开展多轮次应急演练,提升运维人员对突发故障的快速响应和处置能力。

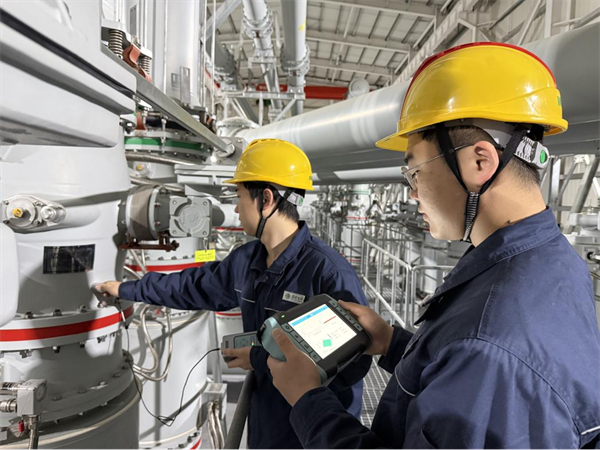

运维人员对GIS隔离开关开展超声波带电检测 摄影 何晓威
面对工期长、交叉作业等多重风险,该公司多措并举,针对阀塔子模块改造、套管更换等交叉作业面,严格执行分时分区作业制度,避免人员和设备交叉干扰;强化试验安全管控,用安全围栏隔离试验与作业区域,高压试验前设专责监护人值守,严禁非试验人员进入。公司每日召开日管控会,通报当日安全情况,分析潜在风险,明确次日管控重点,确保安全措施落实到作业步骤和人员。据悉,该公司单元一阀本体及阀控检修作业因规范管控、质量过硬,获评3月国网公司“平安现场”。
施州换流站将充分依托数字化与智能运检设备,常态化开展设备隐患排查治理与精益运维管控,以最优异的设备状态迎战即将到来的迎峰度夏,持续为渝鄂联网大动脉的安全、稳定、高效运行保驾护航。(文 张良 熊双菊 马小强)
1、“国际在线”由中国国际广播电台主办。经中国国际广播电台授权,国广国际在线网络(北京)有限公司独家负责“国际在线”网站的市场经营。
2、凡本网注明“来源:国际在线”的所有信息内容,未经书面授权,任何单位及个人不得转载、摘编、复制或利用其他方式使用。
3、“国际在线”自有版权信息(包括但不限于“国际在线专稿”、“国际在线消息”、“国际在线XX消息”“国际在线报道”“国际在线XX报道”等信息内容,但明确标注为第三方版权的内容除外)均由国广国际在线网络(北京)有限公司统一管理和销售。
已取得国广国际在线网络(北京)有限公司使用授权的被授权人,应严格在授权范围内使用,不得超范围使用,使用时应注明“来源:国际在线”。违反上述声明者,本网将追究其相关法律责任。
任何未与国广国际在线网络(北京)有限公司签订相关协议或未取得授权书的公司、媒体、网站和个人均无权销售、使用“国际在线”网站的自有版权信息产品。否则,国广国际在线网络(北京)有限公司将采取法律手段维护合法权益,因此产生的损失及为此所花费的全部费用(包括但不限于律师费、诉讼费、差旅费、公证费等)全部由侵权方承担。
4、凡本网注明“来源:XXX(非国际在线)”的作品,均转载自其它媒体,转载目的在于传递更多信息,丰富网络文化,此类稿件并不代表本网赞同其观点和对其真实性负责。
5、如因作品内容、版权和其他问题需要与本网联系的,请在该事由发生之日起30日内进行。
