3月下旬,±420千伏施州换流站单元一阀厅内,阀塔成排矗立、直入穹顶,整座阀厅宛如一座精密运转的“电力森林”。高空作业平台车缓缓升至指定高度,检修人员任文强从平台车上小心挪入阀塔作业面,检查安全带受力情况,将安全带双钩挂牢在护栏固定点,确认无松脱风险后,随即俯身进入作业区。
“现在恢复铜排,注意力矩。”对讲机里传来提示。任文强取出酒精棉擦拭铜排搭接面,清洁完毕后将转接铜排对位安装。力矩扳手发出“咔嗒”声,他在螺栓头划下黑色力矩标识,复检人员黄军伟随即复核并补划红线确认。随后,小水管接头复装,力矩严格控制在1.8N·m,标记、复检一气呵成。

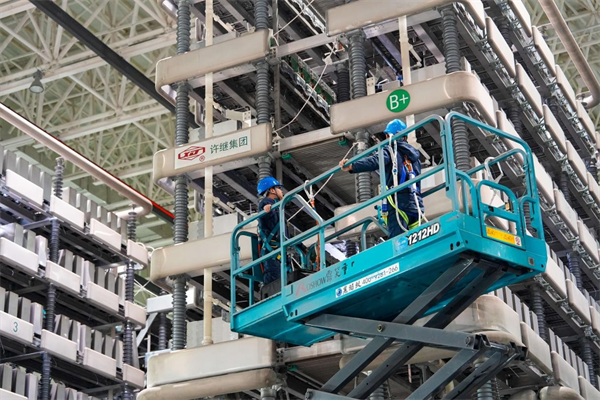

国网湖北直流公司检修人员蔡晨林(左)和任文强(右)操作高空平台作业车,进入阀塔开展子模块加装转折晶闸管改造工作 摄影 李欣睿
这是施州换流站单元一换流阀子模块转折晶闸管改造现场。按照计划,本次改造工程自2月28日启动,至4月13日结束,覆盖12个桥臂、36座阀塔,共6480只子模块,任务是为每一只子模块增加转折晶闸管组件,并完成子模块功能测试。
±420千伏施州换流站于2019年投入商业运行,是渝鄂背靠背直流联网工程的南通道换流站,承担着华中电网与西南电网异步互联及电力互济的重要任务。早期柔直换流阀受器件水平和保护逻辑限制,存在旁路开关拒动引发系统闭锁的隐患。为此,本次改造为子模块加装转折晶闸管,作为旁路开关拒动时的后备旁通手段,当子模块电压升高到特定阈值附近,转折晶闸管击穿导通,形成稳定通路,让故障模块退出运行。

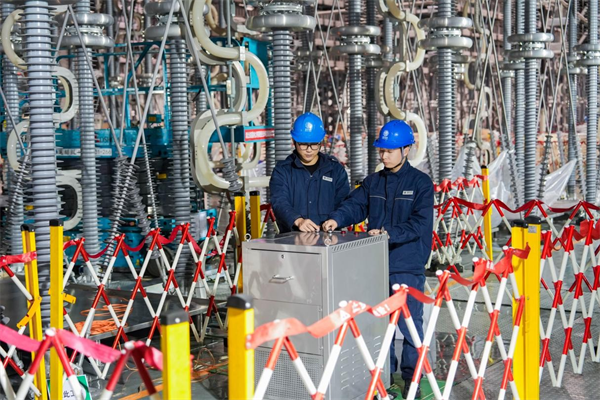

国网湖北直流公司检修人员任文强(左)和曹印(右)使用整塔测试仪进行测试工作 摄影 李欣睿
“慢一点不要紧,关键是每一步都要做到位。”现场工作负责人罗盛一边巡查一边叮嘱道。
真正的挑战还在更换完成之后。6480只子模块,意味着大量旁路开关需要验证。过去靠抽检或逐个测试,不仅耗时长,覆盖率也有限,难以支撑如此规模的集中改造。为此,国网湖北直流公司创新研制旁路开关整塔测试仪,在本次改造工程中首次投入应用,实现整塔并行测试。
“开始测试。”试验人员曹印在阀厅内确认指令后,阀控室同步投入测试系统。对讲机里一声声回应传来:“阀控室已就位。”“可以加压。”随着整塔测试启动,阀控后台对阀塔内子模块运行状态进行集中核对。测试结束后,阀塔侧人员逐只恢复旁路开关,用万用表逐点测量旁路状态,确认阻值大于1kΩ后,在记录表上签字确认。
“我们要做的,就是把隐患消除在设备内部,把风险挡在系统之外,守住直流通道安全稳定运行的底线。”项目经理刘浔说。
随着6480只转折晶闸管组件逐步完成安装与验证,施州换流站子模块旁路拒动闭锁隐患得以消除,直流系统运行可靠性持续提升。待停电窗口期结束,施州换流站将以更稳的状态迎接后续运行考验,为渝鄂直流通道安全稳定输送电能提供坚实支撑。(文 别一格 石硕)
1、“国际在线”由中国国际广播电台主办。经中国国际广播电台授权,国广国际在线网络(北京)有限公司独家负责“国际在线”网站的市场经营。
2、凡本网注明“来源:国际在线”的所有信息内容,未经书面授权,任何单位及个人不得转载、摘编、复制或利用其他方式使用。
3、“国际在线”自有版权信息(包括但不限于“国际在线专稿”、“国际在线消息”、“国际在线XX消息”“国际在线报道”“国际在线XX报道”等信息内容,但明确标注为第三方版权的内容除外)均由国广国际在线网络(北京)有限公司统一管理和销售。
已取得国广国际在线网络(北京)有限公司使用授权的被授权人,应严格在授权范围内使用,不得超范围使用,使用时应注明“来源:国际在线”。违反上述声明者,本网将追究其相关法律责任。
任何未与国广国际在线网络(北京)有限公司签订相关协议或未取得授权书的公司、媒体、网站和个人均无权销售、使用“国际在线”网站的自有版权信息产品。否则,国广国际在线网络(北京)有限公司将采取法律手段维护合法权益,因此产生的损失及为此所花费的全部费用(包括但不限于律师费、诉讼费、差旅费、公证费等)全部由侵权方承担。
4、凡本网注明“来源:XXX(非国际在线)”的作品,均转载自其它媒体,转载目的在于传递更多信息,丰富网络文化,此类稿件并不代表本网赞同其观点和对其真实性负责。
5、如因作品内容、版权和其他问题需要与本网联系的,请在该事由发生之日起30日内进行。
